国网甘肃电力:穿山越水架银线

国网甘肃电力:穿山越水架银线

原标题:奋进“十五五”丨国网甘肃电力:穿山越水架银线

初秋陇原,山河铺展。9月14日,在甘肃省白银市景泰县与靖远县交界处,随着最后一根导线展放就位,甘肃至浙江±800千伏特高压直流输电工程(简称陇电入浙工程)顺利完成黄河大跨越架线施工,标志着陇电入浙工程甘肃段实现全线贯通。

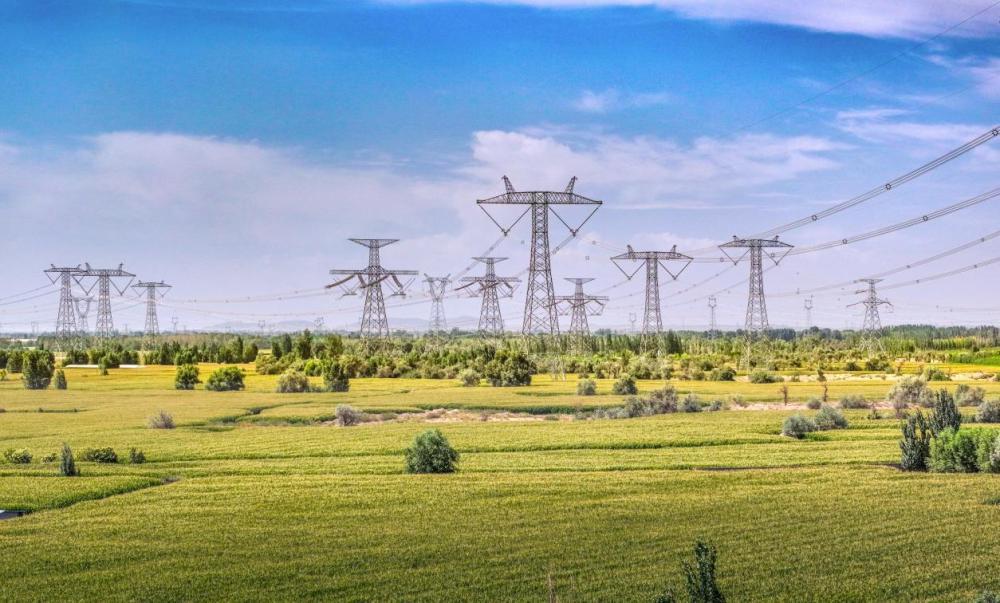

陇电入浙工程线路(甘肃段)

陇电入浙工程线路(甘肃段)

陇电入浙工程是国家电力发展规划重点项目,工程线路西起甘肃武威换流站,东至浙江绍兴换流站,全长2370千米,途经甘肃、宁夏、陕西、河南、安徽、浙江六省区,是我国东西部能源输送的重要战略性通道。

自2025年3月全线开工建设以来,陇电入浙工程甘肃段直面沙漠戈壁、黄河天险、黄土高原、深山密林等复杂地形地貌,逐一攻克沙漠施工、跨域跨越、生态保护等多项技术难题,高质量推进特高压工程建设。

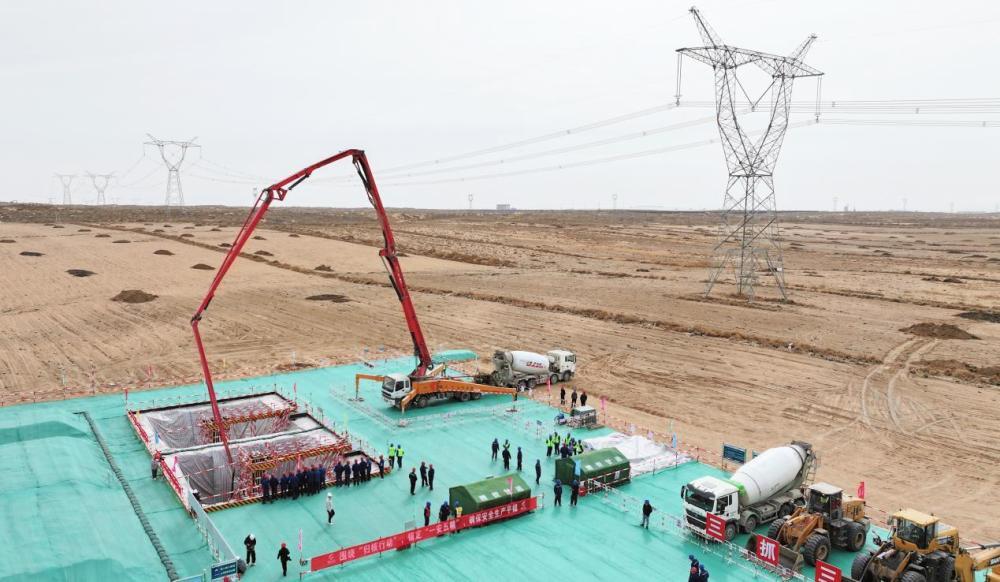

陇电入浙工程(甘1标)在武威古浪基础首浇施工

陇电入浙工程(甘1标)在武威古浪基础首浇施工

工程建设节点稳步推进、捷报频传。2026年3月24日,陇电入浙工程甘3标段在全线6省(区)22个标段中率先实现贯通;7月2日,甘1标段顺利贯通;8月16日,甘4标段实现贯通;9月14日,甘2标段圆满完成架线施工,顺利贯通。一系列关键节点接连落地,一条横贯陇原大地的特高压绿色能源动脉基本成形。

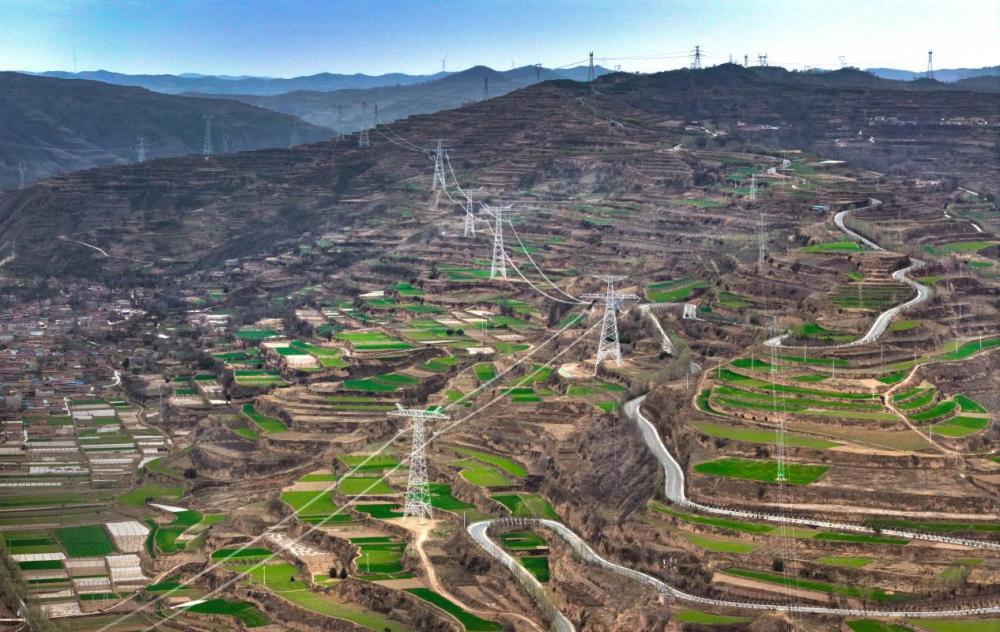

陇电入浙工程首个标段(甘3标)贯通

陇电入浙工程首个标段(甘3标)贯通

甘肃段线路绵延数百公里,途经地域地形复杂,交叉跨越施工任务繁重、风险极高。全线累计跨越高速铁路1次、高速公路7次、电气化铁路4次,钻越、跨越750千伏及以上高压电力线路8次。多项高风险施工作业集中在有限施工窗口期,基础浇筑、铁塔组立、导线架设多工序交叉并行,施工组织与统筹调度难度极大。工程通过科学排布施工时序、精准调配人力机具、优化作业实施方案,高效完成全部重大交叉跨越作业,顺利攻克多项重难点施工任务。

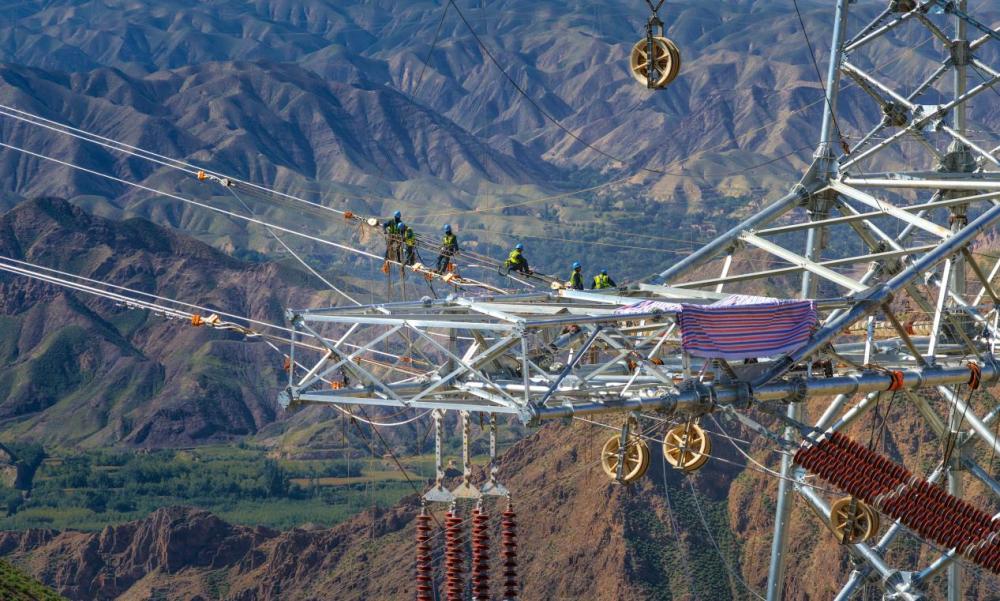

施工人员在陇电入浙工程(甘2标)开展施工作业

施工人员在陇电入浙工程(甘2标)开展施工作业

甘肃段24%的塔基坐落于腾格里沙漠边缘,针对沙漠地区地质结构松散、地基承载力低、风沙侵蚀性强等难点,工程创新应用无水沙漠段灌注桩基础施工工艺,采用新型环保高分子聚合物泥浆护壁技术开展基础施工。该工艺不仅有效节约建设造价,大幅减少土方开挖量与原地生态扰动,规避基坑坍塌安全风险,同时显著压缩基础施工周期,实现沙漠地段安全、高效、绿色施工。

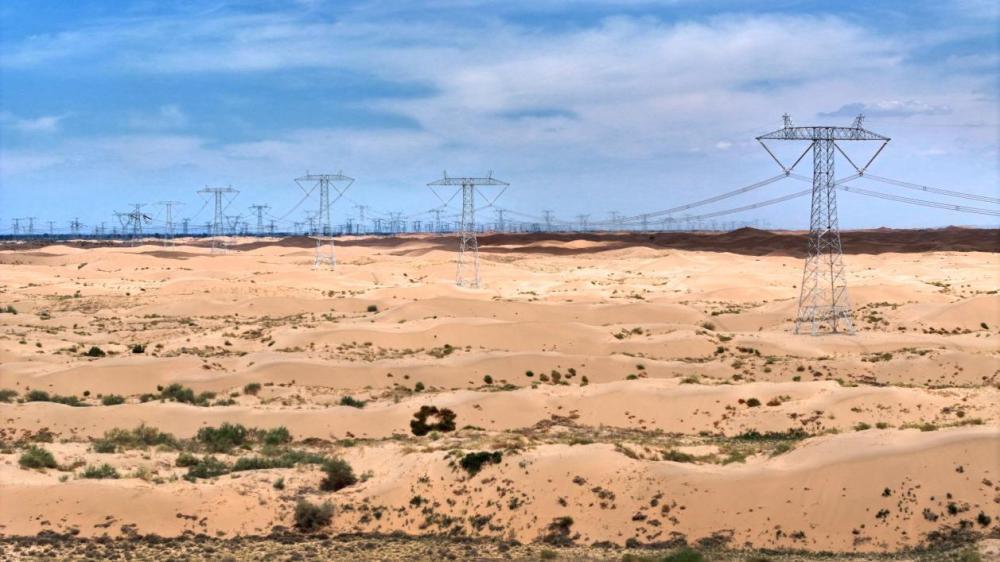

陇电入浙工程线路穿越武威境内腾格里沙漠

陇电入浙工程线路穿越武威境内腾格里沙漠

针对沙漠流动沙丘土质松散、常规地锚设备适配性差、立塔架线稳定性不足等问题,工程专项开展沙漠地质锚体技术攻关,创新采用差异化施工方案:立塔阶段应用重力式地锚、架线阶段采用沙漠螺旋锚体,有效提升塔基与线路稳定性,让特高压线路在流动沙漠中稳固扎根。

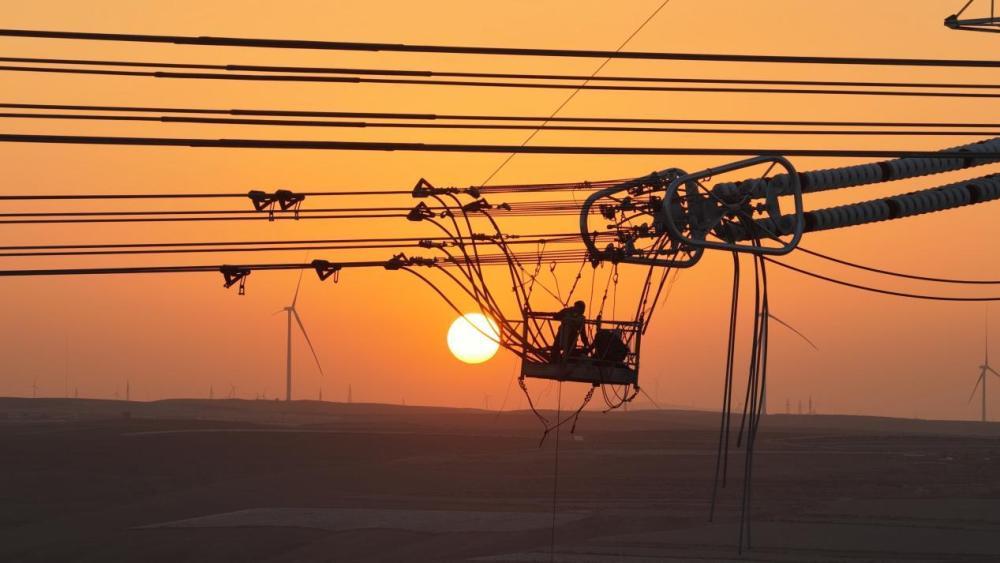

陇电入浙工程线路钻越±1100千伏吉泉特高压输电线路

陇电入浙工程线路钻越±1100千伏吉泉特高压输电线路

白银景泰黄河大跨越段是陇电入浙工程甘肃段全线唯一黄河跨越区段,更是项目整体建设的核心控制性节点。该跨越段档距达1643米,塔基坐落于坡度30至40度的山地之上,局部坡面坡度超60度,施工现场山路闭塞、大型施工设备无法进场。工程创新采用重载无人机转运砂石物料,运用四机联吊工艺完成塔材吊装作业,顺利完成高山险段超高难度架线施工。

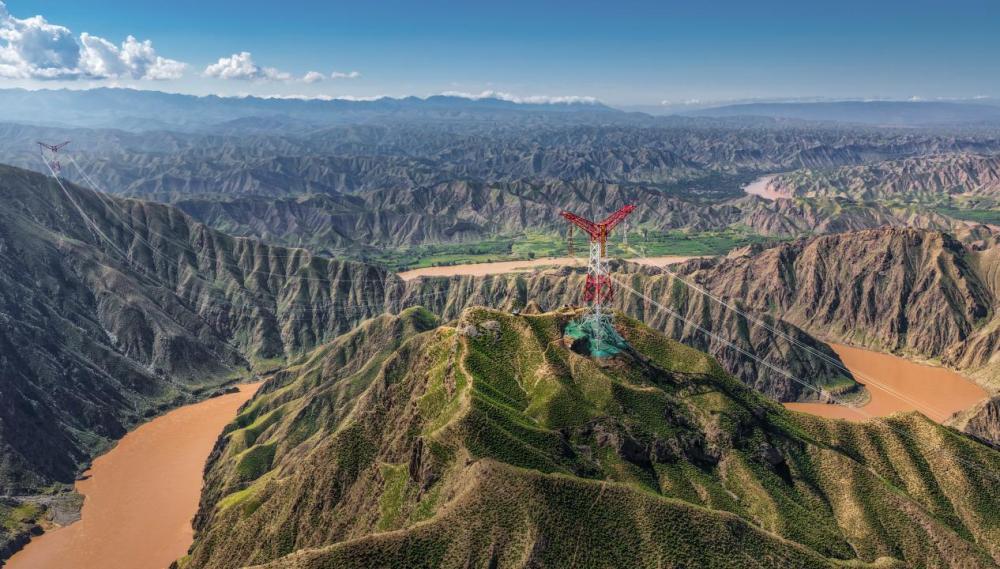

陇电入浙工程线路在白银景泰跨越黄河

陇电入浙工程线路在白银景泰跨越黄河

工程建设直面复杂地形与恶劣天气的双重考验。平凉境内湿陷性黄土区域受持续降雨影响,施工道路泥泞不堪,不足1公里的塔位进场道路,吊车进场就位耗时长达一周。针对大型设备配重运输难题,项目创新采用吊车配合挖掘机分步牵引的作业方式,在泥泞地貌中打通施工通道,保障施工有序推进。

小陇山林场“刀背梁”陡坡无人区施工条件尤为严苛,区域内超七成塔位地处陡峭山脊,常年受暴雨、冰雪、地质灾害影响,施工环境复杂多变。工程严格落实表土剥离、植被恢复等生态保护举措,统筹推进安全生产、工程质量与建设进度,历经16个月攻坚克难,在密林山脊之上完成铁塔组立、线路架设,实现工程建设与生态保护协同推进。

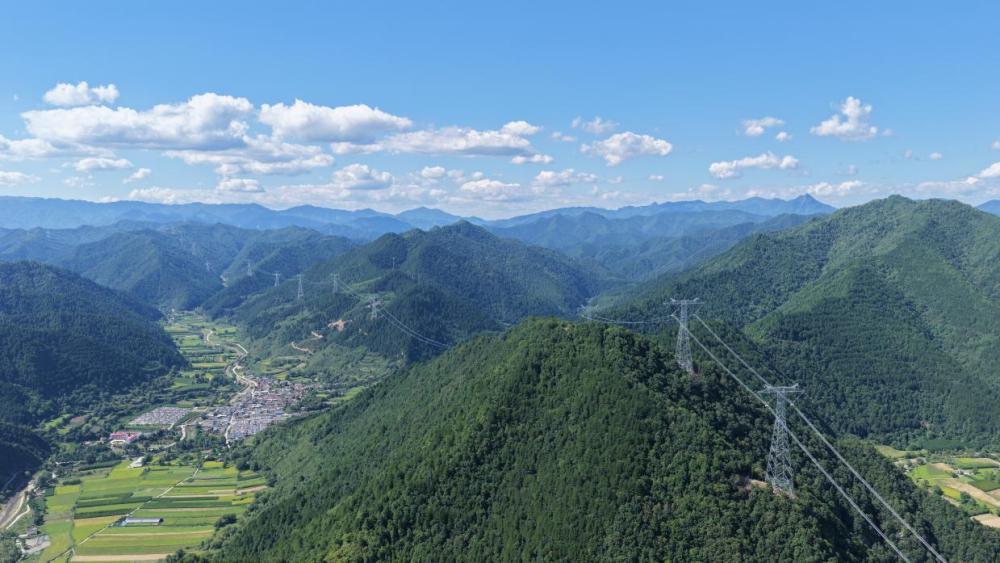

陇电入浙工程(甘4标)

陇电入浙工程(甘4标)

从茫茫沙漠到黄河天险,从深山峻岭到交通要道,陇电入浙工程甘肃段全程突破复杂地形制约、攻克多项技术难题、守住绿色生态底线,高质量完成全线建设任务。后续工程将有序推进其他建设任务,全力保障项目如期投运,进一步畅通陇原绿色电能外送通道,优化东西部能源资源配置,为区域经济社会高质量发展注入持久清洁电力动能。
