7月3日上午,2022年下半年全省重大项目开工动员大会在金昌市河西堡化工循环园区启动。参加本次集中开工复工的项目涵盖工业、新能源、基础设施、乡村振兴等多个领域。本期将对金川区2022年下半年集中开复工的部分重大项目情况进行介绍和展示。

甘肃瑞嘉牧业有限公司

万头奶牛养殖建设项目(二期)

甘肃瑞嘉牧业有限公司万头奶牛养殖建设项目(二期)为市列重点项目,位于金阿铁路西侧、金川现代畜牧循环产业园内。计划建设存栏1万头奶牛养殖循环产业园,配套建成场区道路、青贮广场、干草广场、标准化牛舍等基础设施。

项目建成后,每年可生产生鲜乳5万吨以上,带动饲草种植3万亩,增加就业岗位200个,促进区域畜牧产业结构调整,逐步构建乳料肥加工、销售服务、冷链物流、高效种植等全链条运营模式,形成农村一、二、三产业融合发展的良好局面。

华能金昌光伏发电有限公司

金川区双湾200MW

并网光伏发电项目

华能金昌光伏发电有限公司金川区双湾200MW并网光伏发电项目为市列重点项目,位于金昌市金川区金武路光伏园区,项目占地约7051亩,计划新建200MW光伏发电系统以及配套的储能设备和并网设施。电站厂区包括光伏阵列区和升压站区两部分组成,其中:光伏阵列区共计安装445952 块双面双玻高效单晶 540Wp电池组件,由64个150kW 的电池子方阵组成,升压站区共配置 1020 台 196kW 组串式逆变器和 64台3150kVA 箱式变压器,再以8回 35kV 集电线路接入本期新建 110kV 升压站。

项目概算总投资10.4亿元,项目建成后,每年可提供清洁电能约36万MWh,节约标准煤约11万吨,减少CO2排放量约28.4万吨、SO2排放量约2000吨、氮氧化物排放量约3000吨,对实现“双碳”目标具有重大意义。

金昌冶炼副产硫酸资源

及氯碱废电石渣综合利用

生产40万吨合成金红石项目

配套一般固废堆场建设项目

金昌冶炼副产硫酸资源及氯碱废电石渣综合利用生产40万吨合成金红石项目配套一般固废堆场建设项目为市列重大项目,该项目位于金川区宁远堡镇铁山咀区域。主要建设总占地面积 1667500㎡的一般固废堆场,用于堆放金昌冶炼副产硫酸资源及氯碱废电石渣综合利用生产40万吨合成金红石项目配套一般固废堆场建设项目所产生的石膏渣。项目建设期三年,分两期建设,其中:一期建设一般固废堆场面积1000500㎡(合约1500亩),二期建设一般固废堆场面积667000 ㎡(合约1000亩)。

项目概算总投资1.45亿元,2022年计划投资3000万元,项目建成后,将有效解决废副资源限制瓶颈,改善区域生态环境,促进地区经济增长,具有良好的社会效益。

金川区基层公共卫生

服务提标扩能项目

金川区基层公共卫生服务提标扩能项目为市列重点项目,计划分三期建设,其中:一期计划修建双湾镇卫生院医务人员宿舍及食堂,主要建设职工宿舍及食堂1栋,为地上三层框架结构,建筑面积918.60 平方米,配套建设硬化、绿化、室外管网、化粪池等相关附属工程,并购置必要的生活设施;二期计划新建宁远堡镇卫生院(即经开区社区医院)1座,主要建设综合楼、医废间、应急发热筛查门诊、门卫室、医务人员宿舍等。三期计划维修改造金川区北京路、新华路、滨河路、金川路、广州路、桂林路等6个街道社区卫生服务中心及金川区中医院中医康复中心。

项目概算总投资11208.56万元。项目建成后,将进一步提高金川区公共卫生基础设施水平,推动形成城乡居民“健康服务圈”,从而改善群众就医条件,提高区域内整体医疗水平和卫生应急能力,切实解决农村地区“看病难、看病贵”的问题,促进全区卫生健康事业高质量发展。

金川区中小企业承载园区

基础设施项目标准化厂房

及园区道路工程

金昌市金川区中小企业承载园区基础设施项目标准化厂房及园区道路工程为市列重点项目,该项目位于金川区中小企业承载园区北区,规划用地面积69286㎡(103.93亩),总建筑面积64227㎡,规划建设标准化厂房7栋,综合办公楼1栋和室外管网工程、场地硬化工程及绿化工程。

项目概算总投资21999.29万元。项目建成后,将进一步提升园区土地利用效率,提升园区招商引资环境,进一步完善产业链条,推动区域特色产业集群发展。

金昌金晟源储能科技有限公司

金川区西坡600MW/1200MWh

共享储能项目

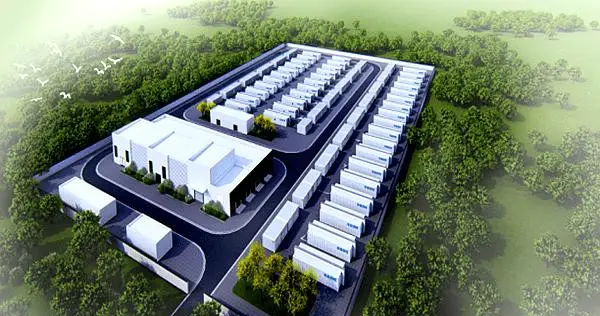

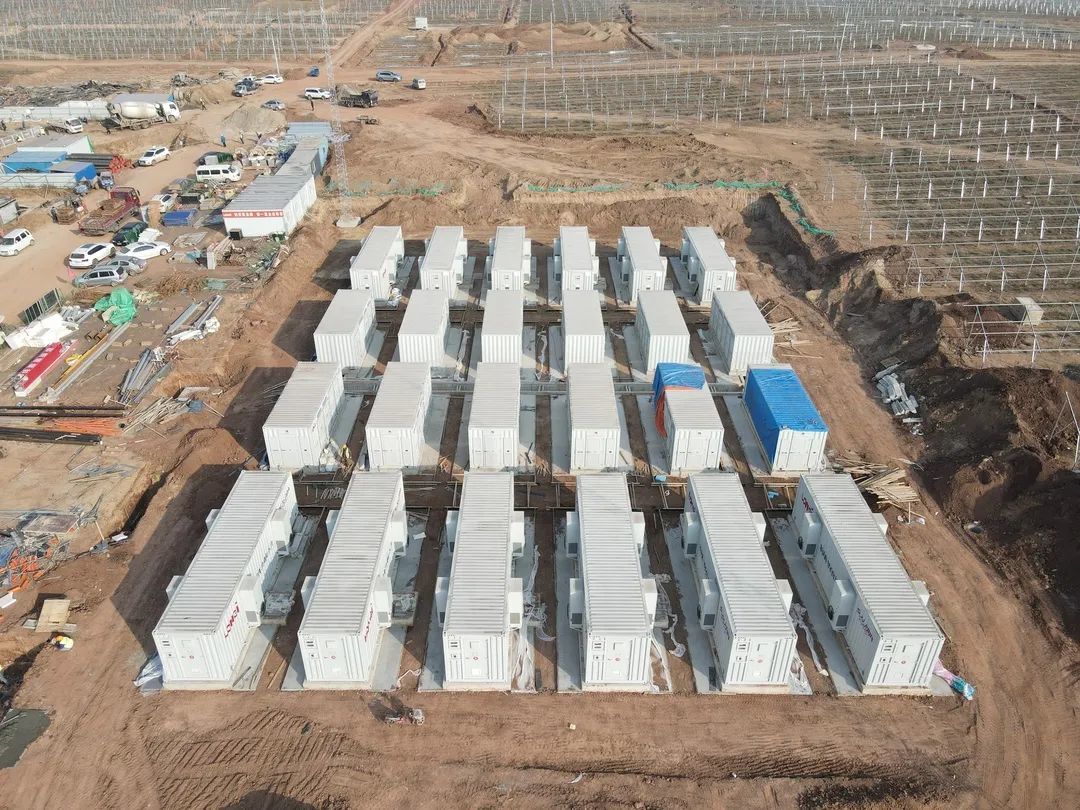

金昌金晟源储能科技有限公司金川区西坡600MW/1200MWh共享储能项目为市列重点项目,位于金昌市金川区西坡光伏园区,项目占地约150亩,计划新建600MW/1200MWh共享储能系统以及配套的储能设备和并网设施。电站厂区包括储能电池区和升压站区两部分,其中:储能电池区建设储能预制舱480座,PCS升压舱240座,中控舱30座,站用变舱9座,站用变及站用变开关柜舱1座;升压站区建设110kV升压站1座,以1回110kV 高压输电线路接至拟建的西坡330kV汇集升压站。

计划概算总投资25亿元,计划2023年12月前建成并网。 目前,已完成可研编制、勘测定界等工作,正在办理矿产压覆、环评、稳评、林草征占等前期工作。

项目建成后,主要服务于光伏、风电等发电企业,在降低弃光、弃风率的同时,能够给电网提供调峰调频服务,对加快新型电力系统构建,实现“双碳”目标具有重大意义。

金昌市永晖储能科技有限公司

金川区金武公路300MW/600MWh

储能电站项目

金昌市永晖储能科技有限公司金川区金武公路300MW/600MWh储能电站项目为市列重点项目,位于金昌市金川区金武路光伏园区,项目占地约64亩,计划新建300MW/600MWh储能电站1座,储能电站电池经内部串、并联形成2.5MW/5MWh的储能电池预制箱。配套建设110KV升压站1座,安装180KVA主变2台,以2回110KV架空线路接入附近新建的330KV汇集升压站。

计划总投资12.29亿元,计划于2022年年底建成并网。目前,该项目已完成备案、选址、勘测定界等前期工作,正在办理环评、水保、一二次系统接入等手续。

该项目建成后,将有效提升电网火电机组的调峰能力,改善地区生态环境,促进经济高质量发展。

金川区乡村生态振兴基础设施

建设补短板项目简介

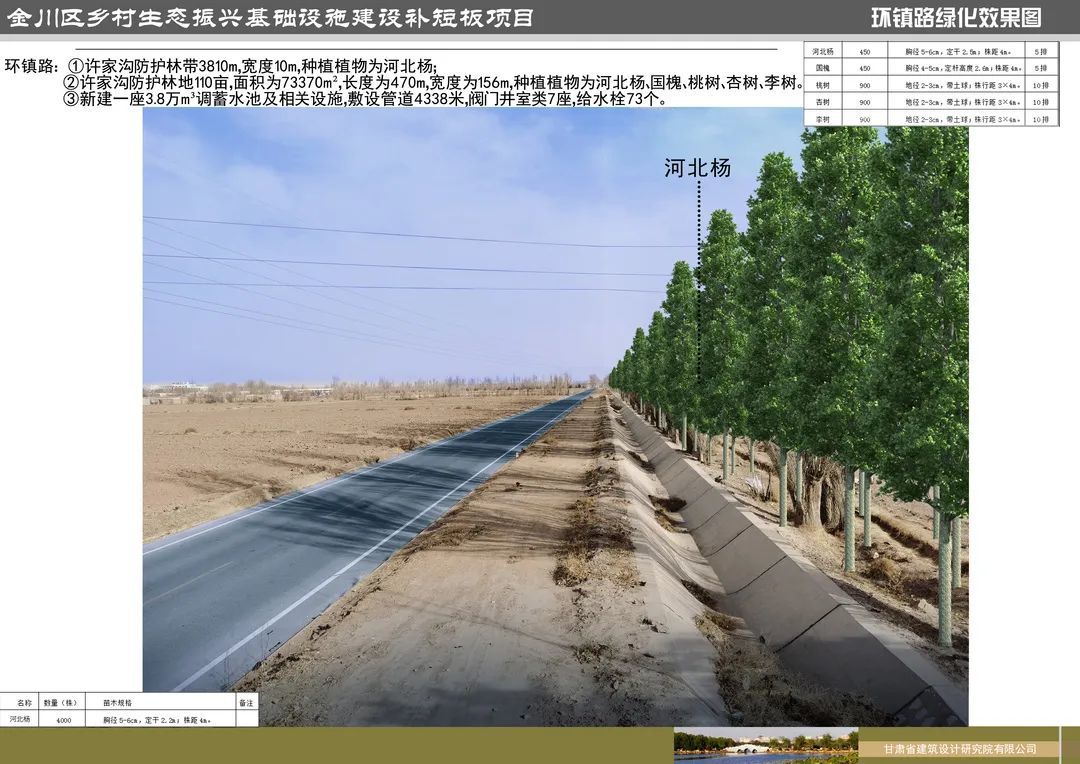

金川区乡村生态振兴基础设施建设补短板项目系市列重点项目,计划分四期建设,主要对古金路、环镇路、天高路等5条道路防护林采取原迹地采伐更新改造的方式进行绿化,对两镇19个村组退化的农田林网进行提升改造,在适宜的位置规划营造新的农田防护林网,对新建农宅、小广场等进行绿化美化,清理新疆杨、榆树、沙枣等枯死树木,新栽植河北杨、沙枣、国槐、海棠、太阳李等绿化苗木34.6万株,配套建设6座蓄水池及灌溉设施。

项目概算总投资1.2亿元。目前,一期工程概算投资1187.4万元,于2022年3月21日开工,主要完成古金路、环镇路绿化更新改造,绿化总长度9.3公里,配套建设2座蓄水池及灌溉设施。

项目建成后,乡村防护林体系更加完善,生态环境进一步改善,促进农业增产、农民增收,农村人居环境质量大幅度提升,为加快推进乡村振兴战略实施奠定更加坚实的生态基础。

金川区中小企业创业创新孵化基地加工

制造产业集群项目简介

金川区中小企业创业创新孵化基地加工制造产业集群项目为市列重点项目,该项目位于金川区中小企业承载园区,主要围绕电工电料、有色金属新材料、农副产品精深加工产业,优先选择新能源锂电及智能制造配套产业等市场前景好的企业入驻孵化基地,形成加工制造产业集群。

项目概算总投资14000万元,计划2023年建成运行。2022年计划投资5000万元。目前,已经征集拟入驻金川区中小企业创业创新孵化基地项目7项。

项目建成后,可提高土地综合利用效率,有效提升中小企业综合竞争优势,实现年产值10000万元,年税收1000万元。

上海电气金川区10万千瓦

风力发电项目

上海电气金川区10万千瓦风力发电项目为市列重点项目,位于金昌市金川区西坡光伏园区西北角20km处,计划安装6250kW的风力发电机组16台,采用一机一变接线方式,经由4回35KV集电线路送至新建的110KV升压站35kV母线上,以1回110kV高压输电线路接至拟建的西坡330kV汇集升压站。

项目概算总投资6.6亿元,计划2022年9月建成并网。目前,该项目已完成项目勘测定界、矿产压覆、环评、稳评、水保和核准等前期工作,正在办理林草征占手续。

项目建成后,年上网电量约22.7万MWh,与同等规模的燃煤电厂相比,每年可节约标准煤约为6.9万吨,相应每年可减少二氧化碳(温室效应性气体)排放量约为17.4万吨、二氧化硫排放量约为42吨、氮氧化物约为44吨,减少耗水量约为27.4万吨,减少废水排放量约为1.2万吨,对保护环境、减少大气污染,实现“双碳”目标具有重大意义。

S315景山线(金川段)

公路改建工程

S315景山线(金川段)公路改建工程为2022年市列重大项目。工程全长35.233公里,其中:K319+235—K326+000(金武公路龙口村路口至金武公路K28+600段)共6.765公里维持原三级公路技术标准,计划只对前4.6公里进行5厘米厚细粒式沥青混凝土(AC—13)罩面,后2.2公里完善交通安全附属设施;K326+000—K354+468(下四分至金武公路龙口村路口)共28.468公里全部采用二级公路技术标准,路基宽度10米,路面宽度10米,设计时速60公里/小时,村庄路段路面结构采用20厘米厚水泥稳定砂砾底基层+20厘米厚水泥稳定碎石基层+6厘米厚中粒式沥青混凝土(AC—20)下面层+4厘米厚细粒式沥青混凝土(AC—13)细粒式沥青混凝土上面层;非村庄路段路面结构采用20厘米厚冷再生底基层+20厘米厚水泥稳定碎石基层+6厘米厚中粒式沥青混凝土(AC—20)下面层+4厘米厚细粒式沥青混凝土(AC—13)上面层。

项目总投资1.12亿元,工程将于2022年6月28日完成招标工作,分两年建设,预计2023年11月完工。

项目建成后,将大力提升金川区公路网络运输能力,加速区域经济发展,为促进乡村全面振兴、适应农业农村现代化发展需要贡献交通力量。
