近日,受今年第10号台风“美莎克”过境影响,防城港市遭遇极端风雨天气。面对严峻的防汛防台风形势,金川铜贵广西金川公司第一时间启动防御台风专项应急预案,动态升级应急响应,高效推进隐患排查、设备加固、抢险保通、后勤保障及灾后复产等各项工作,圆满完成台风防御各项任务。目前,各生产系统恢复生产,平稳有序运行。

一直以来,金川铜贵广西金川公司针对地方气候特点,将防台防汛工作列入汛期常态化重点工作,日常统筹组织开展公司级全流程综合演练和专项演练,借助演练经验和复盘机制持续优化应急预案,完善应急管理体系,为公司在应对台风等极端天气期间的安全生产组织奠定了坚实基础。

本次台风登陆前,金川铜贵广西金川公司提前部署,召开专题防台风工作部署会,组织各单位全面开展专项检查、原料及大宗物料保供、应急物资储备、应急食材采购等前期防范工作,确保各项防御措施落实到位。厂区里,一派争分夺秒的忙碌景象:安全管理人员有序调度各单位的防风沙袋、防雨篷布、应急照明设施;系统工程师组织各生产班组人员认真对照抗台风工作清单,加固厂房门窗,核实应急保障、调试通讯设备……大家对照逐项核查、销号管理,确保所有前置防护举措在风雨全面升级前全部落地。

台风过境,狂风裹挟着暴雨倾盆而下,真正的考验开始。

金川铜贵广西金川公司严格按照应急预案落实各项响应措施,严格执行24小时领导带班、应急人员在岗值守制度,依据风势变化与预案指引组织停料,生产技术管控中心协调各生产单位有序开展各项工作。7月4日15:24,冶炼一厂闪速熔炼炉停料;15:45,选矿二期半自磨安全退出;20:57,冶炼二厂侧吹熔炼炉、选矿一期半自磨相继安全退出。

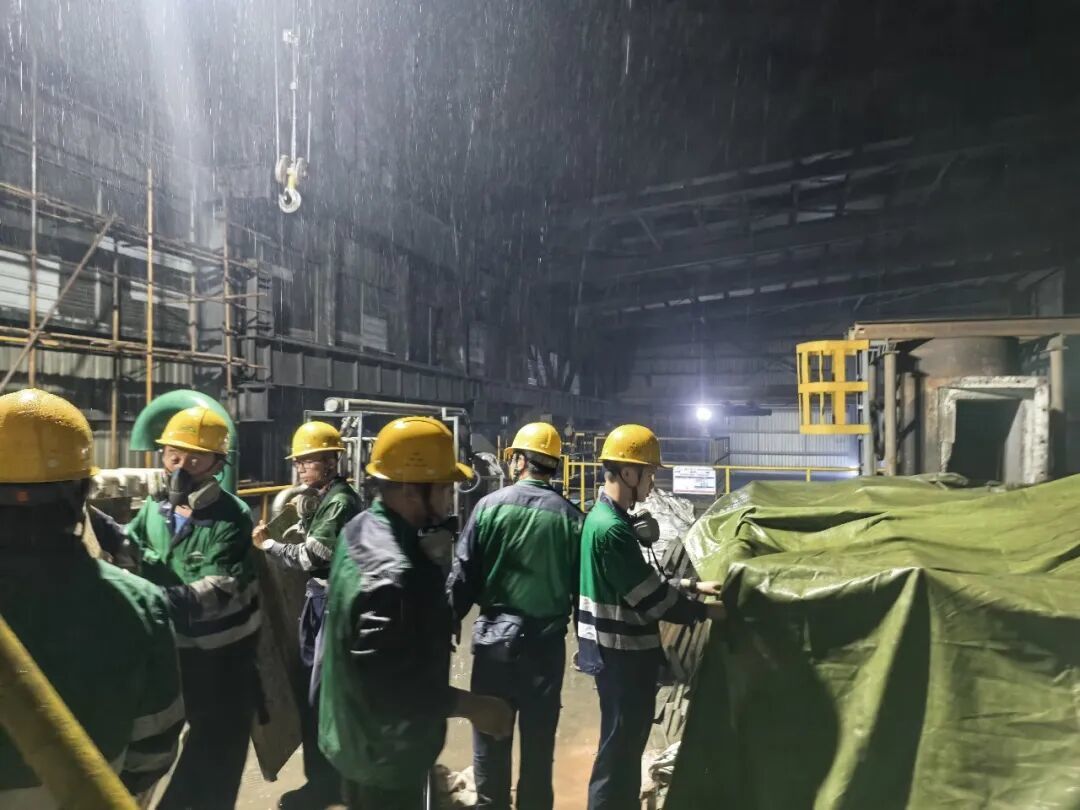

夜间,风雨达到峰值,冶炼一、二厂厂房顶部彩钢板相继被狂风掀飞,关键时刻,值守人员合力铺开篷布、压牢边角,在最短时间内完成防水覆盖,牢牢控制住险情蔓延,确保关键设备“零损伤”。冶炼二厂精炼班火速转移库房还原剂、硫酸钡等生产物资,并支援侧吹炉区域,配合清扫炉窑周边积水;冶炼班全员冲在最前线,从2楼到8楼逐层清扫漏雨积水,连夜完成炉窑烟道、渣池顶篷布搭建,紧急更换受潮沙袋,加装防雨挡板;物料班同步完成原料仓及皮带区域积水清扫,用沙袋围挡防水,全方位筑牢炉窑生产防线。

同时,安全部门依托视频监控系统开展全域线上巡查,各生产单位同步开展拉网式隐患排查,重点排查厂区积水、设备受损、构筑物松动、道路障碍物倒伏等风险。动力厂协同各单位高效开展道路清障、积水抽排、设备监护处置等工作,快速消除道路通行及生产安全隐患。从管理层到一线班组,各环节衔接紧密、响应果断、忙而不乱,真正把平时演练积累的经验投用到实战中,牢牢守住厂区安全生产底线。

风雨减弱后,金川铜贵广西金川公司结合最新气象预警信息,逐级下调并全面解除应急响应,各单位立即转入灾后排查与恢复阶段。硫酸厂按照党员责任区划分,带领职工群众全面开展清理整治,分拣打包废弃保温物料,细致清理管道设备周边杂物;冶炼一厂全面排查厂房、设备、管网受损情况,组织人员清掏淤泥、清运脱落彩板及折断树木,以最快速度恢复了厂内正常生产秩序;气体公司员工分工协作,合力清理倒伏苗木、清运残枝,快速疏通通行道路,及时消除各类现场风险。

从风雨前的未雨绸缪到台风过境时的全力坚守,再到台风过后的快速修复,金川铜贵广西金川公司日常防台应急演练的成效在实战中充分显现。各单位众志成城、争分夺秒,不等不靠,以快速响应和严实作风最大限度降低了灾害对生产运行的影响,以最快速度全面恢复了整洁有序的生产环境,实现了零人员受伤、零重大险情、零重大设备事故的工作目标。

后续金川铜贵广西金川公司将密切关注天气变化,举一反三全面开展起底式全覆盖隐患排查整治,进一步强化防灾减灾能力建设,以更加扎实的举措保障生产安全稳定运行。
