原标题:华电金昌2×100万千瓦调峰煤电项目跑出“加速度”
春风浩荡启新程,奋楫扬帆开新局。4月16日,“开局‘十五五’奋进新金昌”全媒体采访团走进永昌县河西堡镇甘肃华电腾格里绿色能源有限公司金昌发电分公司项目建设现场,直击金昌2×100万千瓦调峰煤电项目火热施工场景。
戈壁之上,塔吊林立、机械轰鸣、焊花飞溅,数千名建设者昼夜鏖战、争分夺秒,以昂扬奋进的姿态冲刺年内双机投产目标,用实干与担当奏响“十五五”开局之年项目建设的奋进强音。

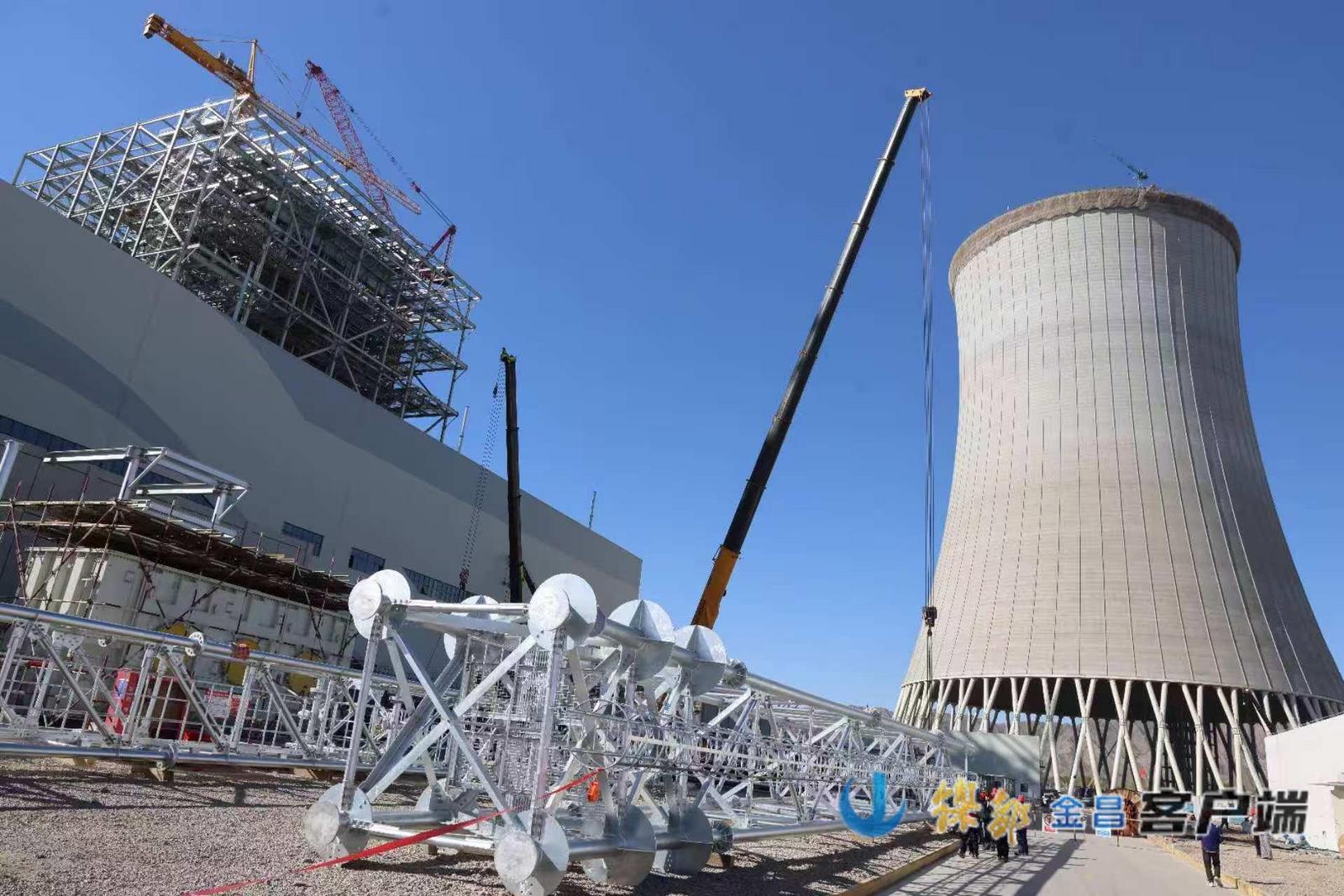

△图为该项目主变出线门型架吊装现场
走进施工现场,主厂房与2号锅炉巍然矗立,银灰色脚手架纵横交错,管道焊接、设备安装等工序同步推进,一派热火朝天的繁忙景象。自2024年2月29日开工建设以来,项目建设者锚定目标、挂图作战,已顺利完成主厂房第一方混凝土浇筑、锅炉大板梁验收、#1锅炉水压试验、#1机DCS受电、发电机定子吊装等一系列重大里程碑节点,为年内双机投产奠定了坚实基础。
“吊装作业前,必须再次检查吊索具完好性,确认设备重心平衡,高空作业人员务必系好安全带、挂好安全绳,严格按照操作规程执行,绝不允许有丝毫侥幸心理!”在设备吊装作业区,技术员田苗胜正围着吊装设备仔细检查,反复向身边工友强调吊装前的安全注意事项与作业标准。他一边对照施工图纸核对参数,一边手把手指导作业人员规范操作,从吊点选择到指挥信号,从防护措施到应急准备,每一个细节都严盯死守。“吊装作业容不得半点马虎,我们既要保进度,更要守牢安全底线,确保每一次吊装都精准、安全、高效。”田苗胜语气坚定地说。
而在10千伏配电室,电热专业经理蒋建龙正俯身仔细检查接线工艺,指尖划过一根根整齐排列的电缆,认真核对接线端子紧固度、线序准确性与绝缘防护措施。“配电室接线直接关系机组厂用电系统安全稳定运行,每一根线、每一个接头都必须精准无误,工艺标准必须精益求精。”蒋建龙一边指导施工人员规范作业,一边详细记录检查问题,现场督促立即整改。
他告诉采访团,当前项目正全力推进厂用电受电准备工作,电热专业全员坚守岗位,加班加点排查隐患、优化工艺,为机组后续调试运行筑牢电气安全屏障。

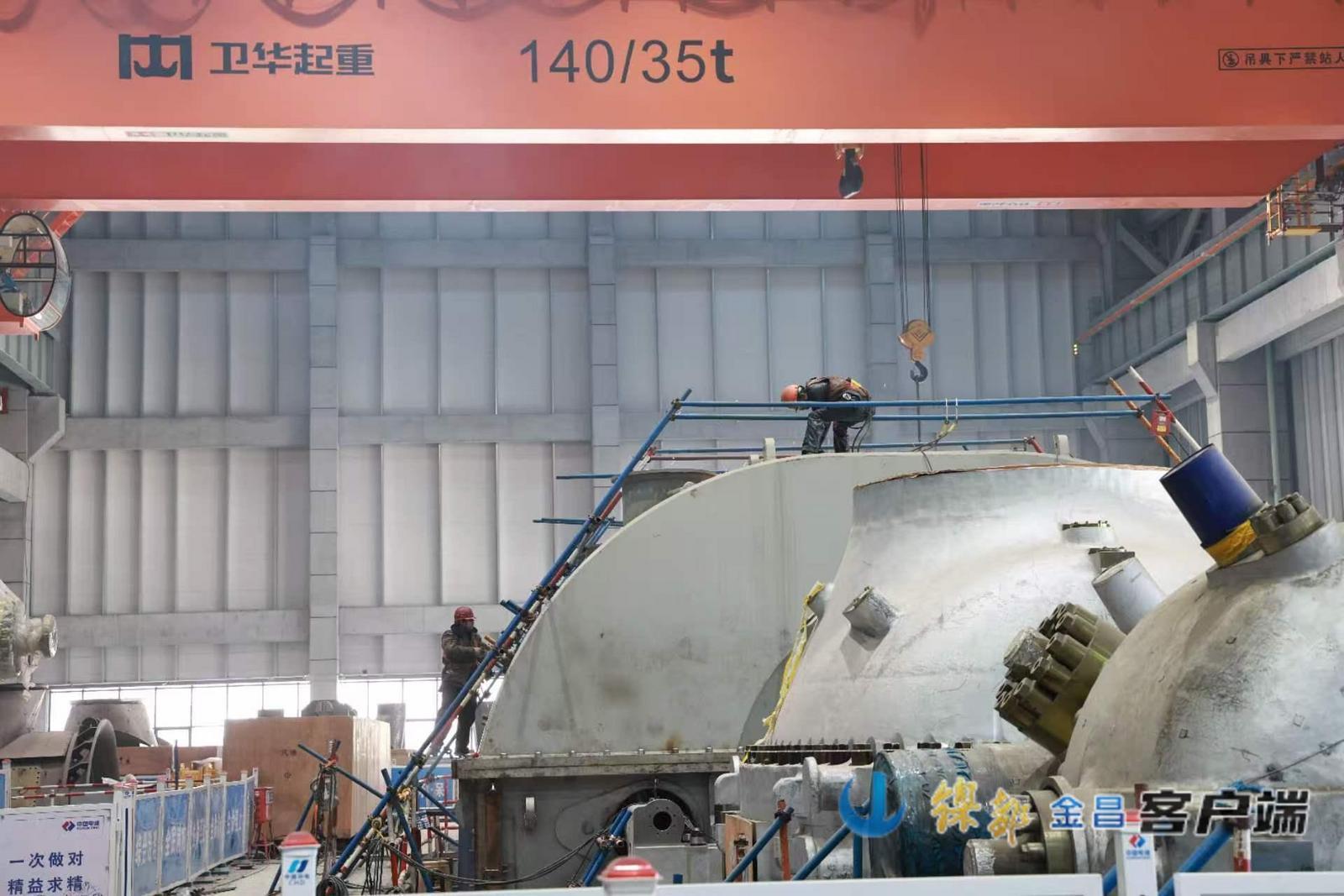

△图为该项目1号发电机设备安装现场
作为国家“十四五”现代能源体系规划重点项目、服务“沙戈荒”基地开发的重要支撑工程,金昌2×100万千瓦调峰煤电项目是保障“陇电入浙”特高压直流工程稳定送电的关键调峰电源,也是华电甘肃公司推动能源结构转型、构建“风光水火储”一体化绿色能源体系的核心举措。项目总投资约80亿元,占地面积约48公顷,采用2×100万千瓦国产超临界间接空冷燃煤发电机组,设计年耗煤约373万吨,年发电量90亿千瓦时,年利用小时数4500小时,同步配套烟气脱硫、脱硝装置,全力打造清洁高效、智能低碳的新一代煤电示范工程。
“金昌2×100万千瓦调峰煤电项目是国家首批‘沙戈荒’新能源基地——甘肃腾格里沙漠河西新能源基地的配套火电项目,肩负着服务‘陇电入浙’、支撑新能源消纳的重要使命。”甘肃华电腾格里绿色能源有限公司金昌发电分公司工程党支部书记龚大虎在接受采访团采访时表示,“我们以‘建精品工程、创国优金奖’为目标,严把工程安全关、质量关、进度关,以更严标准、更实举措推进项目建设各项工作,全力打造‘人工智能+新一代煤电示范’标杆项目。”
龚大虎介绍,目前现场施工人数达3600余人,正全力开展#1机组厂用电受电、#2炉水压试验前的准备工作。项目紧扣年度双机投产建设任务,筑牢安全与质量双防线,保障各类物资按时供应,同时聚焦转型突破,攻坚核心技术指标,搭建智能分散控制系统ICS等数字化平台,打造“数智+煤电”融合场景,脱硫废水采用三效闪蒸技术,力争把机组建成传统煤电向清洁低碳转型的金昌样本。
夜幕降临,戈壁寒风渐起,但项目施工现场依旧灯火通明、热度不减。建设者们放弃休息、坚守岗位,昼夜轮班作业,用汗水浇灌项目建设,用坚守诠释责任担当。从锅炉水冷壁安装到汽轮机缸体就位,从管道精准焊接到电气系统调试,每一道工序都凝聚着建设者的匠心与坚守,每一个节点的突破都彰显着华电速度与华电质量。
据悉,项目计划2026年9月30日首台机组投产、2026年11月30日第二台机组投产,年内实现双机投产目标。投产后,每年90亿千瓦时清洁电力将直送中东部负荷中心,有效缓解区域能源供需矛盾,为河西走廊新能源基地提供灵活高效调峰支撑,让“陇电入浙”通道更稳定可靠,为金昌市“十五五”高质量发展注入强劲动能,为国家新型电力系统建设与能源绿色低碳转型贡献重要力量。
在“十五五”开局的春天里,华电金昌2×100万千瓦调峰煤电项目建设者们正以“起步即冲刺、开局即决战”的奋进姿态,攻坚克难、勇毅前行,在戈壁荒滩上书写着能源项目建设的精彩篇章,为金昌经济社会高质量发展、为国家能源安全保障添砖加瓦,照亮新时代能源转型与地方发展的奋进之路。
记者:于渊 刘伟业 柯玉栋
