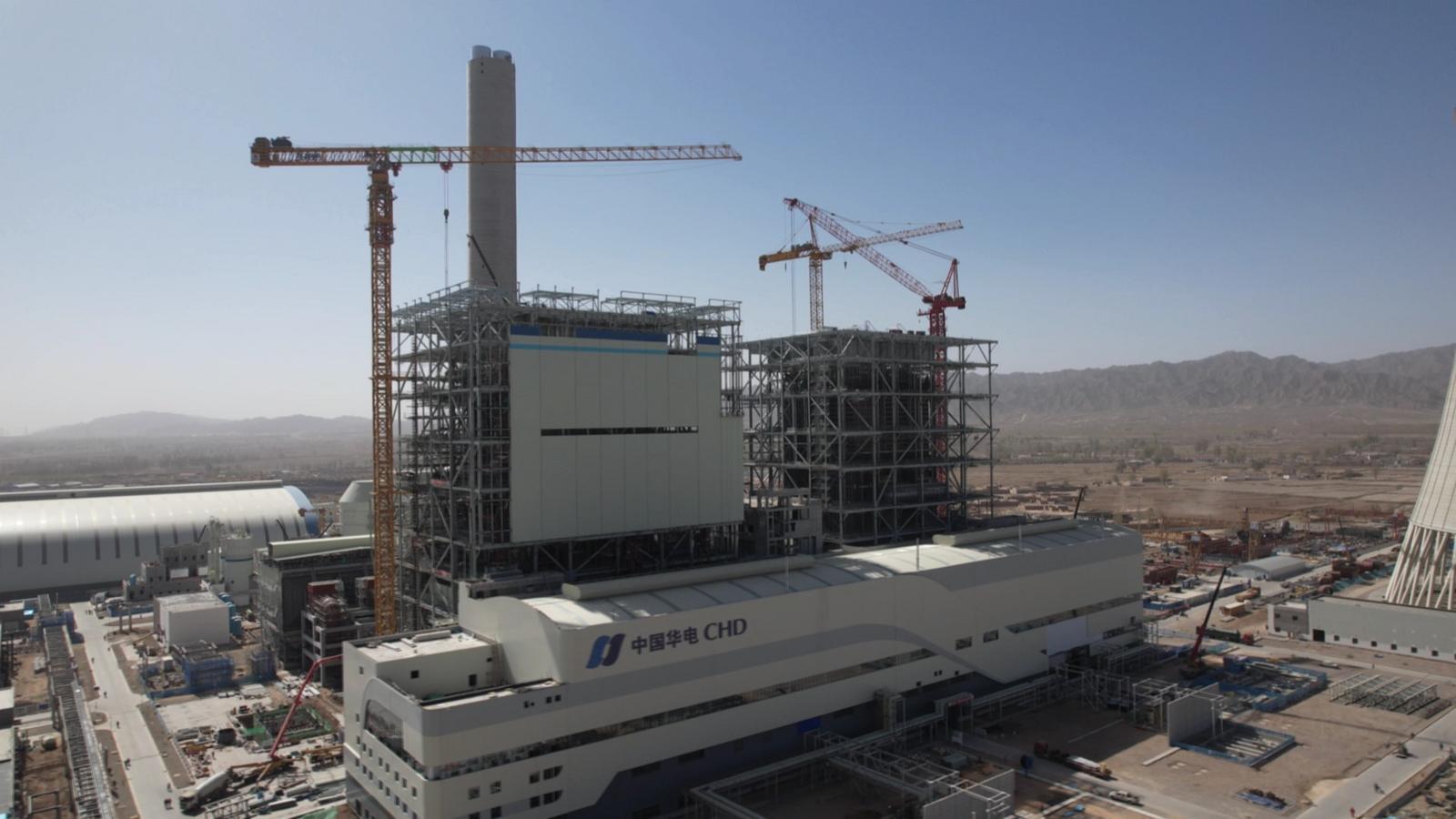

原标题:冲刺双机投产 金昌2×1000兆瓦调峰煤电项目全速推进

4月中旬,位于永昌县河西堡镇的金昌2x100万千瓦调峰煤电项目施工现场机械轰鸣、焊花飞溅,建设者们抢抓施工黄金期,向着年内双机投产的目标全力冲刺。

作为国家“十四五”现代能源体系规划重点项目、服务“沙戈荒”基地开发的重要支撑工程,该项目是保障“陇电入浙”特高压直流工程稳定送电的关键调峰电源,也是华电甘肃公司构建“风光水火储”一体化绿色能源体系的核心举措。项目自2024年2月29日开工,计划今年年底前实现双机投产。

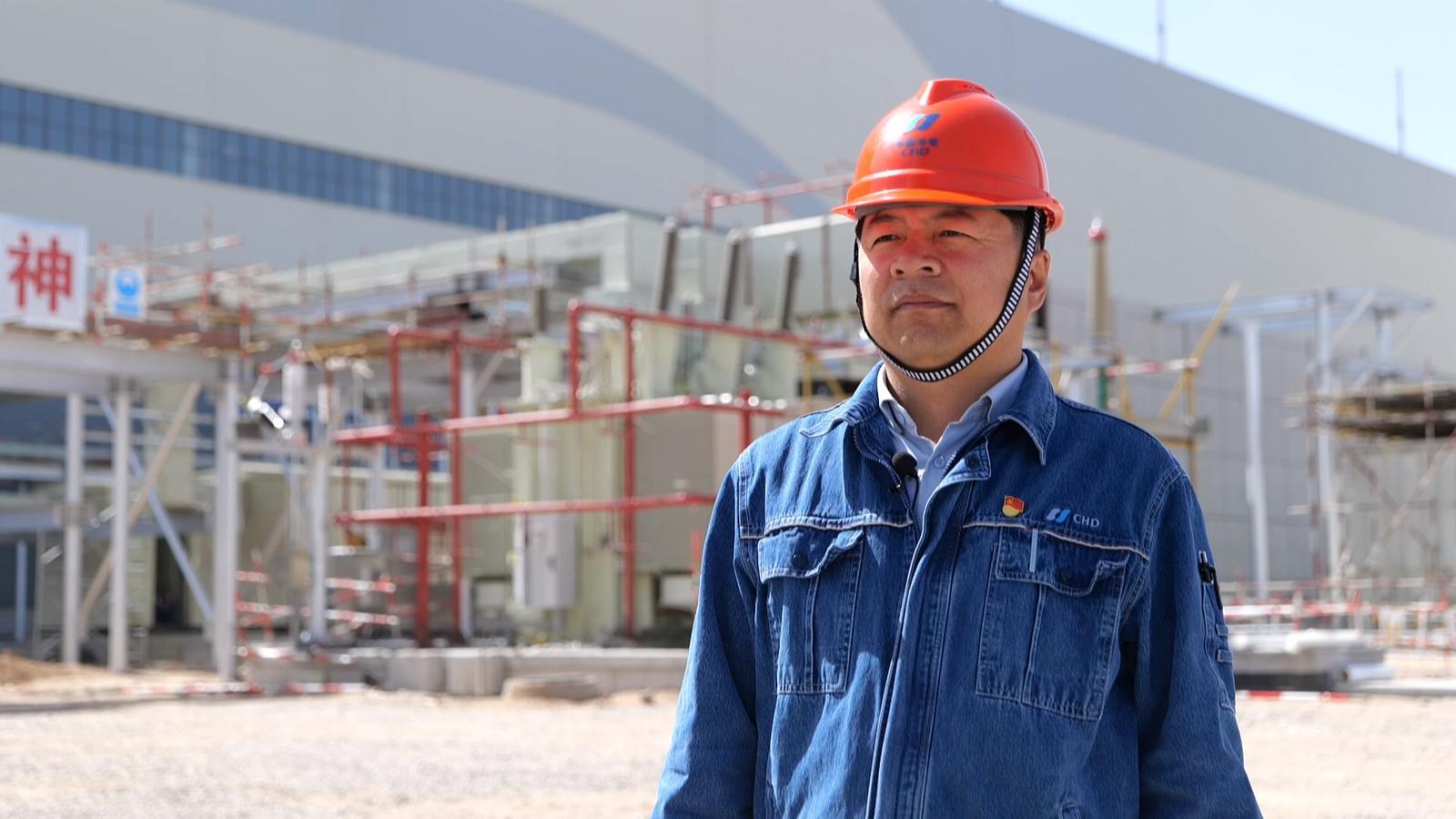

甘肃华电腾格里绿色能源有限公司金昌发电分公司工程党支部书记龚大虎介绍说:“目前,项目进入安装、电缆敷设、接线缆高峰期,#1机组正在全力冲刺倒送厂用电工作,#2机组正在锅炉水压试验关键阶段;同时,我们的附属厂房区域,像化水、输煤、脱硫区域已经提前开始单体调试工作,倒送电完成后整体调试工作将全面开始。”

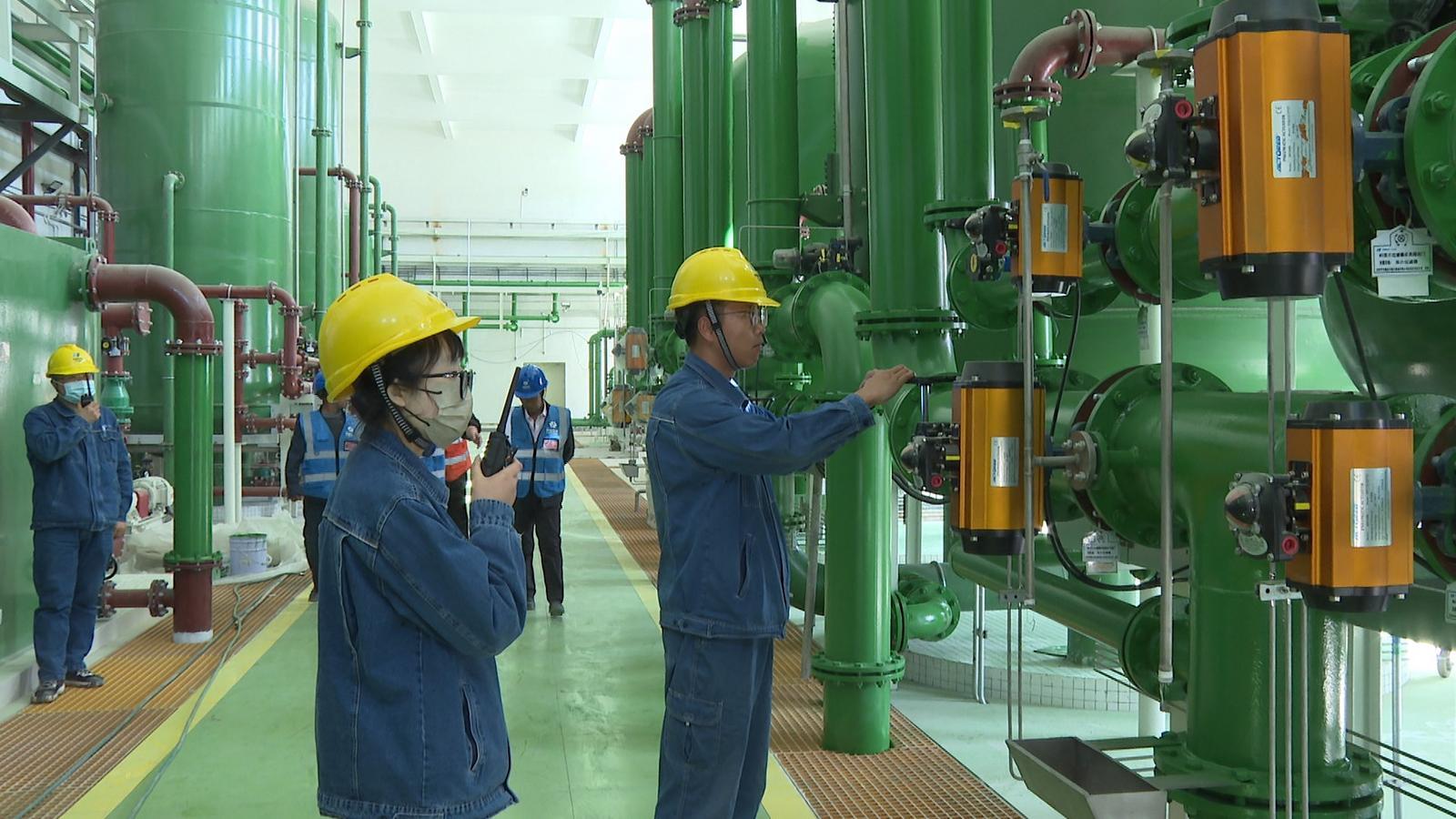

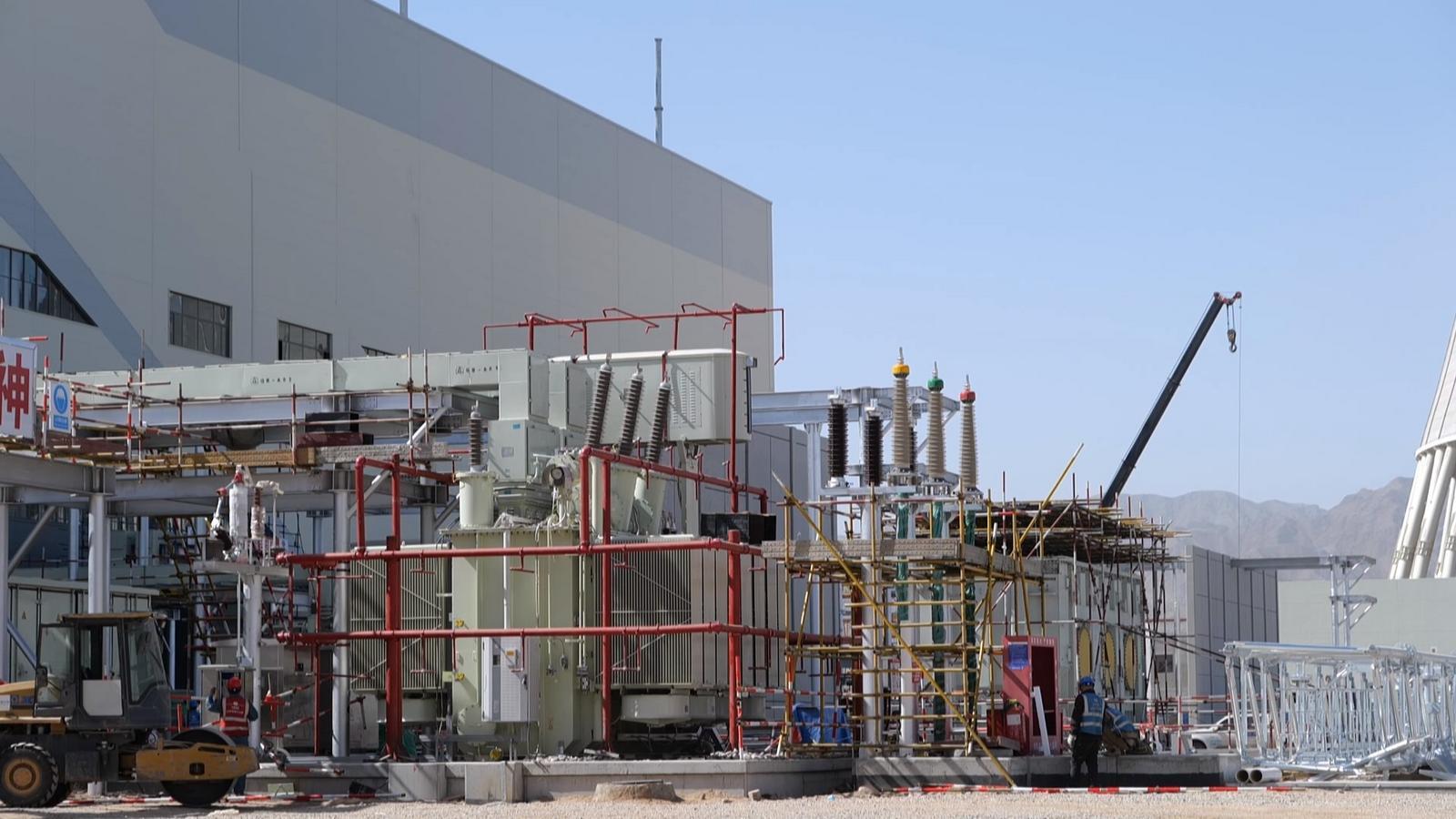

当下,项目各节点进展顺利,化学楼配电室全部带电,#1机组发电机穿转子、#2发电机定子吊装顺利完成,#1锅炉汽轮机设备安装、主厂房装饰装修作业,管道敷设、电气接线等工作正在有序推进,全力筹备#2锅炉水压试验,稳步推进#2脱硫塔防腐作业,各专业高效衔接、闭环推进。

“我们将紧扣年度双机投产建设任务,筑牢安全与质量双防线,保障各类物资按时供应,确保项目建设稳步推进,同时,打造传统煤电转型的‘探索样本’。聚焦转型突破,攻坚核心技术指标,搭建智能分散控制系统ICS等数字化平台,打造“数智+煤电”融合场景,脱硫废水采用三效闪蒸技术,我们力争把机组建成传统煤电向清洁低碳转型的金昌样本。”龚大虎表示。

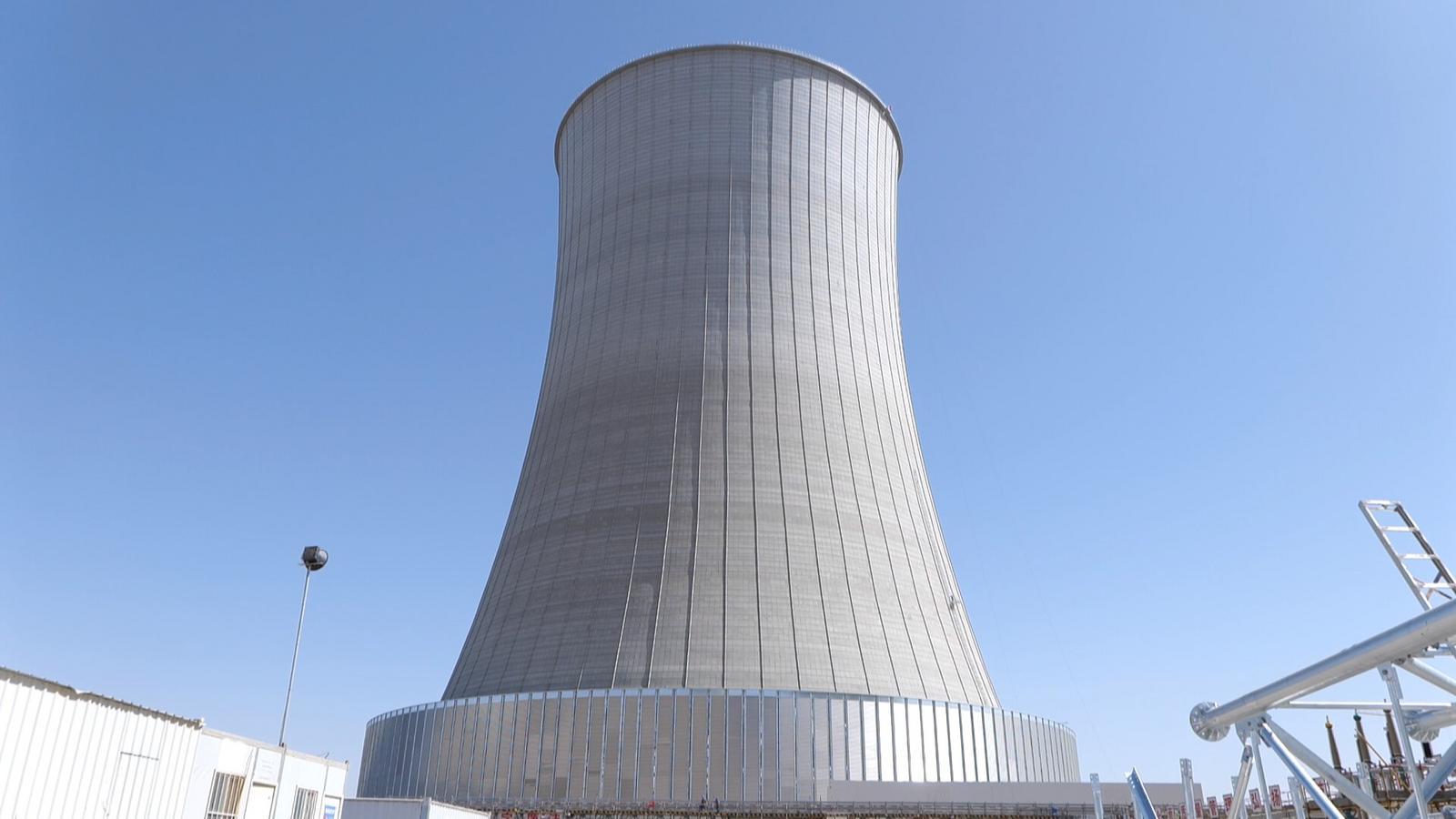

该项目总占地47公顷,采用2×100万千瓦国产超超临界间接空冷燃煤发电机组,同步配套烟气脱硫、脱硝装置。设计年耗煤约373万吨,年发电量90亿千瓦时,年利用小时数4500小时。投产后,每年90亿千瓦时清洁电力将直送中东部负荷中心,有效缓解区域能源供需矛盾,为河西走廊新能源基地提供灵活高效调峰支撑,让“陇电入浙”通道更稳定可靠。
